"Ответственность – на подрядчике": Строительство "Турецкого потока" в Болгарии замедлилось
В очередной раз замедлилось строительство газопровода "Турецкий поток" на территории Болгарии. Причём ответственность за это лежит на подрядчике. Только треть из необходимого количества труб были сварены к сроку.
Европа снова не получит российский газ по "Турецкому потоку" в установленные сроки. Государственная компания "Булгартрансгаз" возложила вину на подрядчика – саудовский консорциум "Аркад".
"В соответствии с болгарским законодательством ответственность лежит исключительно на подрядчике как в отношении обеспечения полного объёма поставок оборудования и материалов, так и в отношении выполнения строительных работ", – уведомило издание Darik News со ссылкой на отчёт болгарской ГТС.

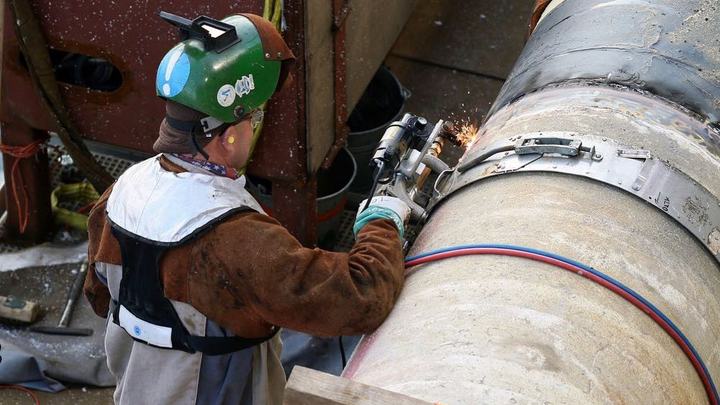

Контракт с "Аркадом" был подписан ещё в середине сентября 2019 года. За 250 дней саудовский консорциум должен был достроить 308-километровый участок. В случае исполнения обязательств российский газ уже пошёл бы в Сербию и ряд европейских стран по "Турецкому потоку". Прошло пять месяцев, а сварена лишь треть труб, которые уложат в траншеи на 103-километровом участке. За оставшиеся по договору три месяца необходимо построить более 200 километров "Турецкого потока" и уложить газомагистраль.
По контракту "Булгартрансгаз" не имеет права нанять субподрядчика, чтобы работа пошла быстрее. В целом это уже третье замедление строительства "Турецкого потока" в Болгарии.
